¿Cómo utilizar el método de la ruta crítica en la gestión de proyectos?

¿Cómo utilizar el método de la ruta crítica en la gestión de proyectos?

En la gestión de proyectos, planificar no es simplemente listar tareas y asignar fechas. Se trata realmente de anticipar relaciones, dependencias y riesgos. Entre los métodos más útiles para lograrlo se encuentra el método de la ruta crítica o «Critical Path Method» (CPM), una técnica que, desde su origen en la década de 1950, sigue siendo fundamental para quienes dirigen proyectos complejos y buscan cumplir plazos con precisión.

¿En qué consiste el método?

El método de la ruta crítica permite identificar la secuencia más larga de actividades dependientes que determinan la duración total de un proyecto. Si alguna de las actividades críticas se retrasa, el proyecto completo también lo hará. Por tanto, conocer esta secuencia es esencial para priorizar esfuerzos, asignar recursos y prevenir retrasos.

¿Cómo identificar la ruta crítica paso a paso?

Encontrar la ruta crítica requiere combinar análisis lógico con herramientas prácticas. Los pasos básicos son los siguientes:

  • Listar todas las tareas del proyecto, organizadas en una Estructura de Desglose de Trabajo (EDT).
  • Identificar las dependencias entre tareas. Es decir, qué actividades dependen de otras, cuáles pueden ejecutarse en paralelo y cuáles son secuenciales.
  • Construir un diagrama de red, donde cada actividad esté conectada por sus relaciones de precedencia.
  • Asignar duraciones estimadas a cada tarea, usando datos históricos o estimaciones realistas.
  • Calcular las fechas de inicio y fin tempranas y tardías, mediante un recorrido «hacia adelante» y «hacia atrás» del diagrama.
  • Determinar la ruta crítica, formada por las actividades cuya holgura (tiempo de espera sin afectar el proyecto) es igual a cero.

Luego de que es identificada la ruta crítica, el trabajo de quien la aplica consiste en vigilar las actividades que la conforman, ya que cualquier desviación en ellas afectará la entrega final.

Así luce CPM en la gestión de proyectos de una empresa de eventos

Para ilustrar cómo se puede aplicar el método de la ruta crítica fuera del ámbito de la ingeniería, considere una empresa de organización de eventos que debe planificar un congreso corporativo.

El éxito del proyecto depende de cumplir con varias tareas en el orden correcto, identificando cuáles son críticas para que el evento se realice en la fecha programada.

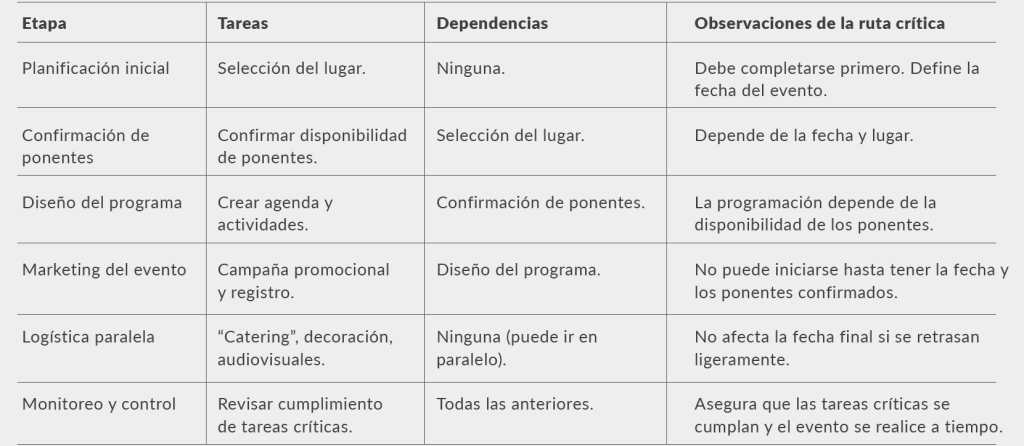

Tomando este ejemplo, ciertas actividades dependen de la finalización de otras, mientras que algunas pueden realizarse en paralelo y tienen cierta flexibilidad. La tabla a continuación resume las etapas principales, sus dependencias y la relevancia de cada tarea dentro de la ruta crítica, mostrando cómo la empresa puede asegurar que todas las actividades críticas se cumplan a tiempo.

Para las empresas y profesionales que gestionan proyectos en contextos cambiantes, como construcción, tecnología, exportaciones o desarrollo social, aplicar el método de la ruta crítica puede marcar el punto de inflexión entre la improvisación y la gestión estratégica.

Cada proyecto, grande o pequeño, tiene una secuencia crítica. Identificarla es el primer paso para que el tiempo se convierta en una ventaja competitiva, más que un riesgo.
